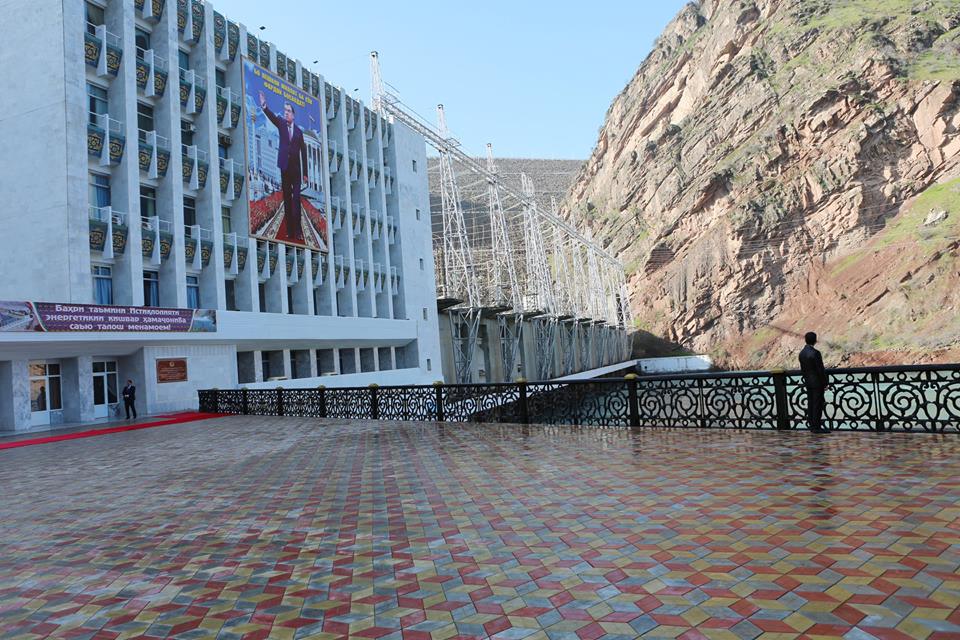

В Нуреке дан старт проекту реабилитации гидроэлектростанции

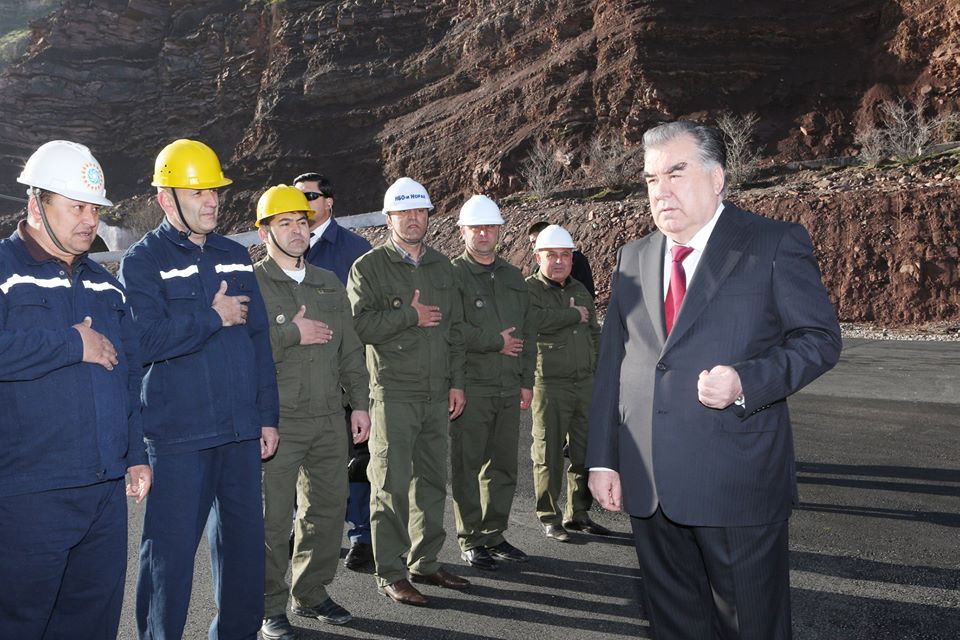

Сегодня в Нуреке президент Таджикистана Эмомали Рахмон дал официальный старт реализации проекта «Реабилитация Нурекской гидроэлектростанции» и ознакомился с ходом реконструкции агрегатов. Главе государства был представлен проект работ по капитальному ремонту электростанции. Как отмечает пресс-служба президента Таджикистана, в настоящее время по причине устаревания основного оборудования станция осуществляет свою деятельность примерно в 2600 МВт. В результате внедрения […]

Сегодня в Нуреке президент Таджикистана Эмомали Рахмон дал официальный старт реализации проекта «Реабилитация Нурекской гидроэлектростанции» и ознакомился с ходом реконструкции агрегатов.

Главе государства был представлен проект работ по капитальному ремонту электростанции.

Как отмечает пресс-служба президента Таджикистана, в настоящее время по причине устаревания основного оборудования станция осуществляет свою деятельность примерно в 2600 МВт.

В результате внедрения проекта «Реабилитация Нурекской гидроэлектростанции» проектная мощность станции с 3000 будет доведена до 3300 МВт, а в целом с учетом возобновляемого потенциала мощность станции по производству электроэнергии увеличится на 700 МВт, повысится уровень, улучшится качество обслуживания на станции, а также заметным образом — обеспечение страны электроэнергией.

В течение 2015-2016 годов в рамках сотрудничества правительства Республики Таджикистан со Всемирным банком и привлечения консультативных компаний из Франции было подготовлено технико-экономическое обоснование проекта «Реконструкция Нурекской ГЭС и обеспечение безопасности плотины».

В соответствии с проведенным технико-экономическим обоснованием общая сумма реконструкции и обновления станции была определена в размере до $700 млн. Общий срок реализации проекта оставляет 10 лет и по мере поступления средств будет осуществлен в два этапа.

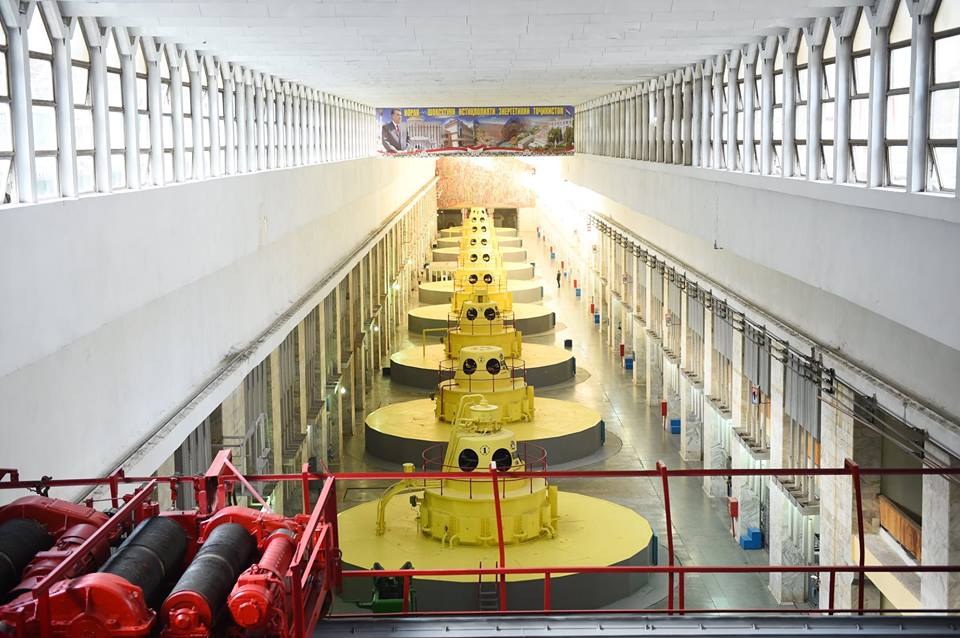

Первый этап проекта состоит из трех частей – замена 3-х агрегатов и их вспомогательного оборудования, замена автотрансформаторов (6 единиц однофазовых 220/500 кВ автотрансформаторов) и обеспечение безопасности плотины, срок реализации запланирован на 5 лет (2019-2023 годы).

В целом, до сегодняшнего дня для инвестирования проекта привлечено $326,9 млн, из которых $169 млн 134 тыс. являются кредитом, $57 млн 800 тыс. — грантом Всемирного банка, $60 млн — кредитом Азиатского банка инфраструктурных инвестиций и $40 млн — кредитом Евразийского фонда стабилизации и развития.

Второй этап проекта, стоимостью $148,6 млн, охватывает реконструкцию 6 остальных агрегатов и вспомогательного оборудования станции, и будет реализован в течение 5 лет (2024-2028 годы).

В ходе ознакомления с проектом капитального ремонта Нурекской ГЭС Эмомали Рахмон дал конкретные поручения руководству Минэнергетики и водных ресурсов республики по контролю за качественным выполнением работ, а также дал советы подрядной компании проекта – австрийской компании «Andritz Hydro», консультанту проекта – швейцарской компании «Stucky Ltd» и подподрядчику проекта – отечественной компании «Таджик СГЭМ» по своевременной реализации проекта.

Оставайтесь с нами в TelegramFacebookInstagram, Viber, Яндекс.ДзенOK и Google Новостях.

Присоединяйтесь к нам в соцсетях!

Материал доступен на этих языках:

Схожие материалы

Оби зулол
Оби зулол
Tenisi

Последние новости

Коммерсбонк Точикистон

Последние новости
Свежее

#AP30/Истории. «Сэлам! Хэллэр ничек?» Как сегодня живут татары в Согдийской области

К 30-летию «Азия-Плюс» мы продолжаем публиковать репортажи, которые не теряют актуальности и спустя годы. Эту историю мы рассказали в 2021 году, и с тех пор в жизни татарской общины Таджикистана мало что изменилось.

73-летний житель Айни погиб после падения с горы

Он занимался сбором лекарственных трав.

Милиция Душанбе призвала родителей следить за детьми во время выпускных мероприятий

В УМВД напомнили, что подростки не должны садиться за руль авто.

В РЖД объявили о восстановлении пассажирского сообщения между Москвой и Душанбе

Прямое ж/д сообщение между столицами РФ и Таджикистана было приостановлено в марте 2020 года из-за пандемии COVID-19.

Семь человек погибли в ДТП в Таджикистане в день Иди Курбона

В этот день на дорогах страны произошло пять аварий.

Ребенок родился раньше срока. Что должна знать мама о рисках его здоровью

Примерно 50% случаев преждевременных родов начинаются спонтанно.

В Душанбе очередного ребенка изъяли из семьи и отправили в школу-интернат

УМВД сообщает, что родители не уделяли ребенку должного внимания.

Более 200 таджикских дзюдоистов выступят на Кубке Азии в Ташкенте

Сборная Таджикистана будет представлена одной из самых многочисленных делегаций.

Вода, климат и $130 млрд дефицита: семь главных итогов Водной конференции в Душанбе

На форуме страны и международные организации обсуждали новые механизмы сотрудничества, инвестиции и технологии, без которых решить мировой водный кризис уже невозможно.

Эмомали Рахмон поручил устранить проблемы в семеноводстве после критики отрасли

Отмечены проблемы с сертификацией, качеством семян и материально-технической базой отрасли.
