В Кыргызстане надеются на запуск ЛЭП CASA-1000 только к 2025 году

Эксплуатация высоковольтной линии электропередачи CASA-1000, которая предполагает поставки электроэнергии из Кыргызстана и Таджикистана в Афганистан и Пакистан, может начаться в 2024-2025 гг., сообщил в интервью видеоканалу кыргызского национального информационного агентства «Кабар» глава ОАО «Национальная электрическая сеть Кыргызстана» Улан Абдырасулов. «Точные даты запуска мы не можем сказать. Но если закончим все работы в запланированные сроки, к 2024-2025 годам можем […]

Пайрав Чоршанбиев, Asia-Plus

Эксплуатация высоковольтной линии электропередачи CASA-1000, которая предполагает поставки электроэнергии из Кыргызстана и Таджикистана в Афганистан и Пакистан, может начаться в 2024-2025 гг., сообщил в интервью видеоканалу кыргызского национального информационного агентства «Кабар» глава ОАО «Национальная электрическая сеть Кыргызстана» Улан Абдырасулов.

«Точные даты запуска мы не можем сказать. Но если закончим все работы в запланированные сроки, к 2024-2025 годам можем приступить к коммерческой эксплуатации ЛЭП», — сказал он.

Абдырасулов отметил, что во всех странах-участницах проекта CASA-1000 подтверждено финансирование, все обладают необходимыми средствами, выбраны подрядчики и начались работы.

Он подчеркнул, что после запуска линии Таджикистан и Кыргызстан обязуются по графику в летний период (с мая по сентябрь) поставлять электричество в Афганистан и Пакистан.

Глава электроэнергетической компании Кыргызстана отметил, что проект полностью окупит себя через 15 лет после сдачи ЛЭП в эксплуатацию.

К основным преимуществам этой межрегиональной линии для Кыргызстана он причислил возможность возведения новых крупных ГЭС, так как появится рынок сбыта электроэнергии.

Первый замминистра энергетики и водных ресурсов республики Джамшед Шоимзода в феврале этого года заверил журналистов, что строительные работы на территории Таджикистана завершатся в запланированные сроки – в конце 2021 года.

По его словам, для реализации проекта CASA-1000 необходимо $1,86 млрд, из которых $314 млн направляются на строительство таджикской части проекта.

«Необходимые средства выделены со стороны Всемирного банка, Исламского банка развития, Европейского инвестиционного банка и Европейского банка реконструкции и развития», — добавил он.

Официальный запуск реализации проекта CASA-1000 состоялся в июне 2016 года в городе Турсунзаде при участии глав государств и правительств четырех стран-участниц проекта.

Ожидается, что к линии присоединится также Узбекистан.



Что строится в Таджикистане?

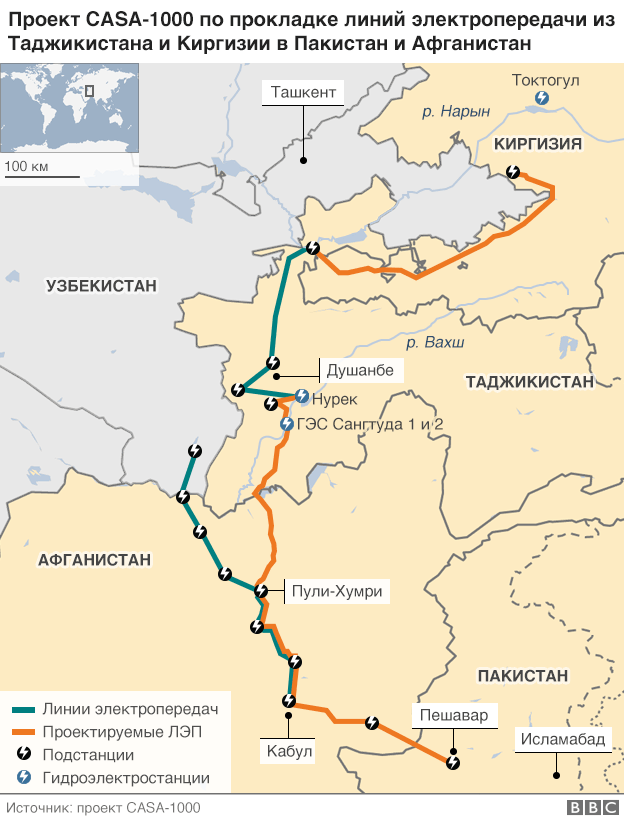

В целом проект CASA-1000 предусматривает строительство следующих объектов:

— ЛЭП 500 кВ «Датка-Сугд 500» протяженностью 477 километров, из которых 28 км линии приходится на территорию Таджикистана и расширение подстанции «Сугд-500»;

— ЛЭП 500 кВ «Регар-Сангтуда» протяженностью 115 километров и расширение подстанции «Регар-500»;

— конвертерная подстанция в Сангтуде мощностью 1300 МВт для преобразования переменного тока в постоянный и строительство подстанции «Новшара» в Пакистане мощностью 1300 МВт;

— строительство линии электропередачи «Сангтуда-Новшара» в Пакистане протяженностью более 750 километров, из которых 117 километров приходится на территорию Таджикистана.

Читайте нас в  TelegramFacebookInstagramViberЯндекс.ДзенOK и ВК.

Свои вопросы, сообщения, видео и фото присылайте на ViberTelegramWhatsappImo по номеру +992 93 792 42 45.

Присоединяйтесь к нам в соцсетях!

Материал доступен на этих языках:

Схожие материалы

Оби зулол
Оби зулол

Последние новости

Акика Алиф

Последние новости
Свежее

Как ветераны Великой Отечественной войны встречали 9 мая в Душанбе в разные годы

Собрали для вас уникальную галерею фотографий наших ветеранов, как они встречали и отмечали 9 мая в разные годы.

Солдатская слава: таджикистанцы, ставшие полными кавалерами ордена Славы

Чтобы стать кавалером ордена Славы всех трех степеней, надо было совершить не менее трех подвигов.

Живой свидетель. Разговор с последним участником Великой Отечественной войны из Душанбе

Он формировал военные эшелоны, а после войны был одним из первых руководителей знаменитой чайханы «Рохат».

С Днем Победы, дорогие соотечественники!

Дорогие ветераны, труженики тыла, дети войны и все семьи, в чьих сердцах живёт память о Великой Победе!

Как таджикские женщины в годы Великой Отечественной Войны превратились в мужчин

Они не побоялись пойти на заводы и поля, и даже в пилоты и шахтеры.

МВД Таджикистана задержало главу дехканского хозяйства по подозрению в убийстве двух односельчан

МВД говорит, что этот мужчина застрелил двоих человек из охотничьего ружья.

ФФТ наказала несколько клубов и тренеров за нарушения в чемпионате Таджикистана

Самое жёсткое наказание получил тренер молодежного состава «Вахша» Далер Салихов.
